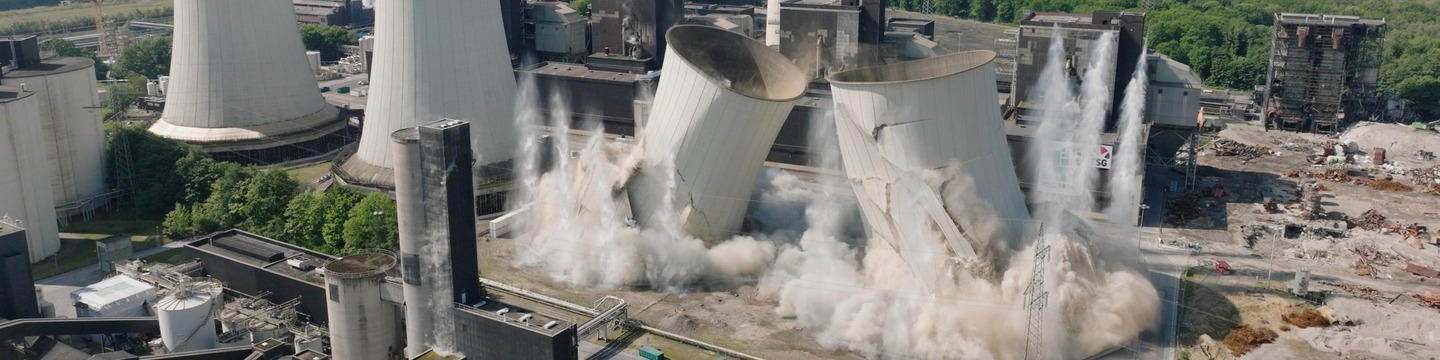

Sprengung Kühle D & E

Rückbau & Flächenentwicklung – Platz für neue Entwicklung

Der Standort Scholven verändert sich sichtbar. Nicht mehr benötigte Kraftwerksstrukturen werden Schritt für Schritt zurückgebaut, damit Flächen für neue Entwicklungen entstehen können. Der Rückbau ist damit mehr als das Ende alter Anlagen: Er ist ein wichtiger Teil des Wandels vom früheren Kohlekraftwerksstandort hin zu einem modernen Energie- und Technologiestandort. Der Rückbau von Block F läuft seit April 2024; weitere Arbeiten folgen abschnittsweise bis 2026.

Mit jedem Rückbauschritt verändert sich das Bild des Standorts. Kühltürme, Kesselhaus und weitere Anlagenteile, die früher zur Kohleverstromung gehörten, werden geordnet zurückgebaut. So entstehen neue Möglichkeiten für die Zukunft des Standorts — etwa für moderne Energieinfrastruktur, neue industrielle Nutzung und weitere Transformationsprojekte.

Für die Nachbarschaft ist uns wichtig: Rückbauarbeiten werden sorgfältig vorbereitet, mit den zuständigen Stellen abgestimmt und transparent begleitet. Bei größeren Maßnahmen wie Sprengungen werden Sicherheitsbereiche eingerichtet, Straßen zeitweise gesperrt und Anwohner:innen im Vorfeld informiert. Ziel ist, die Arbeiten sicher durchzuführen und Belastungen für die Umgebung so gering wie möglich zu halten.

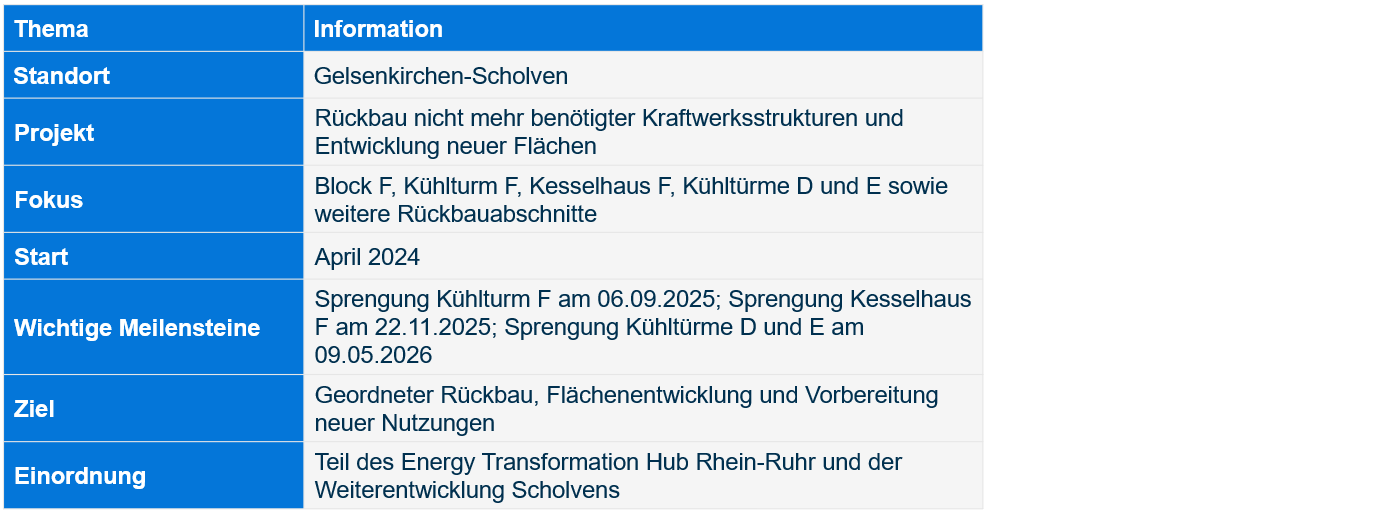

Alle Fakten auf einen Blick

Fragen und Antworten

Pressemitteilung

Jetzt mitmachen

Phasen

Phasenübersicht
Phase 1: April 2024: Start des Rückbaus von Block F
April 2024: Start des Rückbaus von Block F
Phase 2: 6. September 2025: Sprengung Kühlturm F
6. September 2025: Sprengung Kühlturm F
Phase 3: 22. November 2025: Sprengung Kesselhaus F
22. November 2025: Sprengung Kesselhaus F
Phase 4: 9. Mai 2026: Sprengung der Kühltürme D und E
9. Mai 2026: Sprengung der Kühltürme D und E
Phase 5: Maschineller Rückbau und Vorbereitung der Flächen
Maschineller Rückbau und Vorbereitung der Flächen

Maschineller Rückbau und Vorbereitung der Flächen

10. Mai 2026 08:00 - Kein Enddatum

Nach den großen sichtbaren Sprengungen geht der Rückbau bis Ende 2026 auf dem Gelände weiter. Denn Rückbau bedeutet nicht nur, dass Bauwerke niedergelegt werden, sondern auch, dass die Flächen anschließend geordnet aufgeräumt und für neue Nutzungen vorbereitet werden. Dazu gehören der maschinelle Rückbau weiterer Anlagenteile, unter anderem im Bereich der Rauchgasentschwefelungsanlage, das Trennen und Aufbereiten von Materialien, Arbeiten an Leitungen und Entwässerungssystemen sowie die Vorbereitung künftiger Baufelder. So entsteht Schritt für Schritt eine Fläche, auf der neue Energie- und Industrieprojekte am Standort Scholven möglich werden.

0 Kommentare

Sei die erste Person, die ihrer Stimme Gehör verschafft!

Filter

Gesamtanzahl der Beiträge: 0
Es sind keine Projekte verfügbar.

Sortierung geändert zu: Beliebt

Keine Werte verfügbar.

Ausgewählt Keine Themenfilter.
