Rückbau und Entflechtung am Standort Staudinger

Vom Rückbau zur Zukunftsfläche: Wie sich der Standort Staudinger neu ordnet

Der Standort Staudinger befindet sich in einem umfassenden Wandel.

Bereits seit mehreren Jahren werden stillgelegte Anlagen zurückgebaut und nicht mehr benötigte Leitungen, Gebäude und technische Einrichtungen schrittweise entfernt.

Ziel ist es, die vorhandene Infrastruktur neu zu ordnen und Flächen effizient für zukünftige Nutzungen zu erschließen. Dazu gehören beispielsweise die Planungen für ein wasserstofffähiges Gaskraftwerk, Rechenzentren und innovative Energiespeicher. Rückbau und Entflechtung sind damit ein zentraler Baustein der Standortentwicklung – und die Grundlage für alles, was hier künftig entsteht.

Fragen & Antworten

Rückbau und Entflechtung seit 2020 - Schritt für Schritt

Wir zeigen Ihnen die wichtigsten Meilensteine – und machen sichtbar, wie sich der Standort kontinuierlich weiterentwickelt.

Phasen

Phasenübersicht
Phase 1: 2020: Niederlegung Kühlturm Block 3
2020: Niederlegung Kühlturm Block 3

Phase 2: 2023: Rückbau Schornstein Block 1 und altes Sozialgebäude
2023: Rückbau Schornstein Block 1 und altes Sozialgebäude

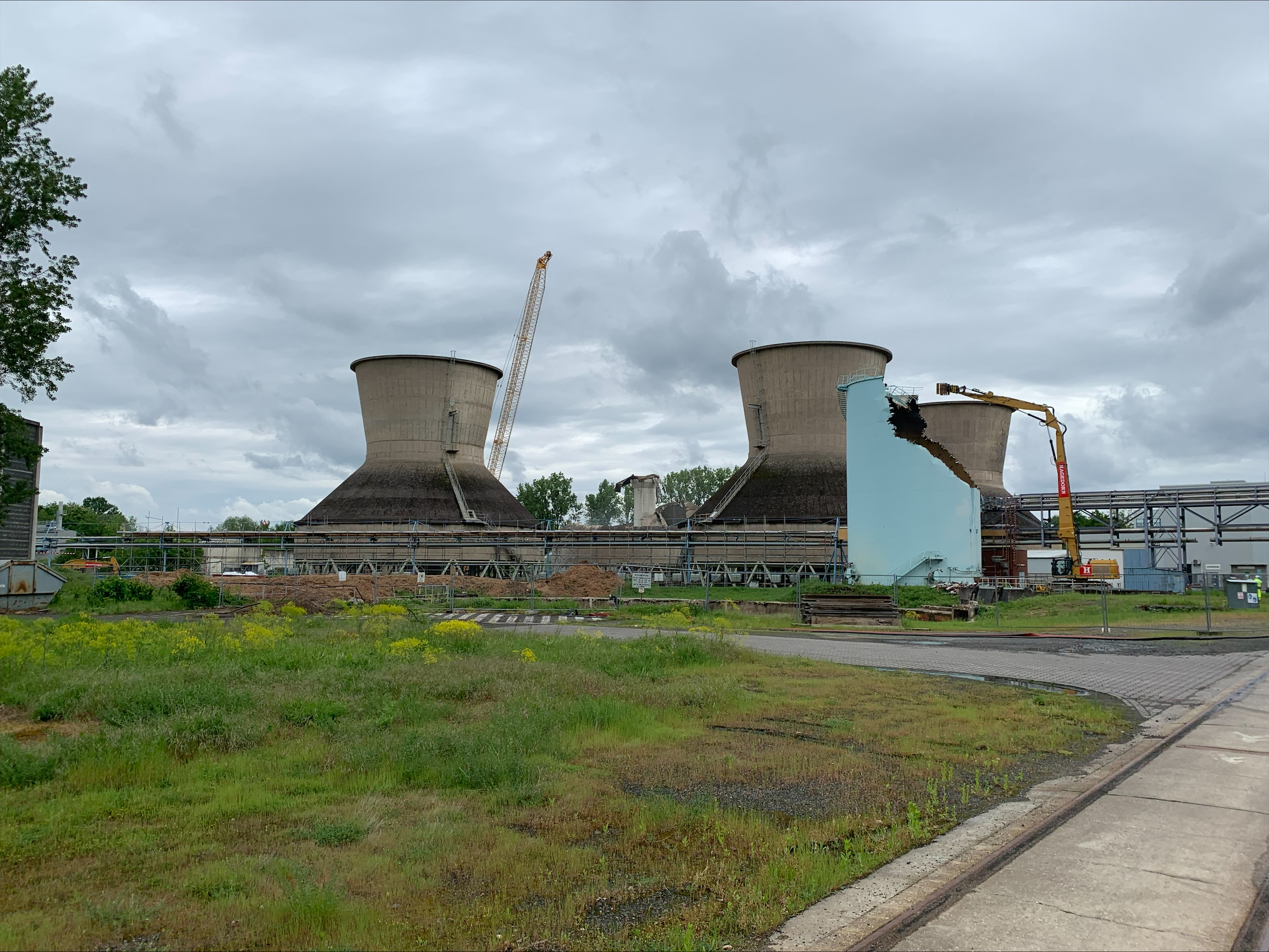

Phase 3: 2024: Rückbau der Kühltürme Blöcke 1 & 2
2024: Rückbau der Kühltürme Blöcke 1 & 2
Phase 4: 2025: Kühlwasserleitung Blöcke 1 bis 3
2025: Kühlwasserleitung Blöcke 1 bis 3
Phase 5: 2026: Rückbau DeNOx-Anlage und Kühlturmtasse Block 3
2026: Rückbau DeNOx-Anlage und Kühlturmtasse Block 3

2026: Rückbau DeNOx-Anlage und Kühlturmtasse Block 3

31. Dezember 2027 23:00 - Kein Enddatum

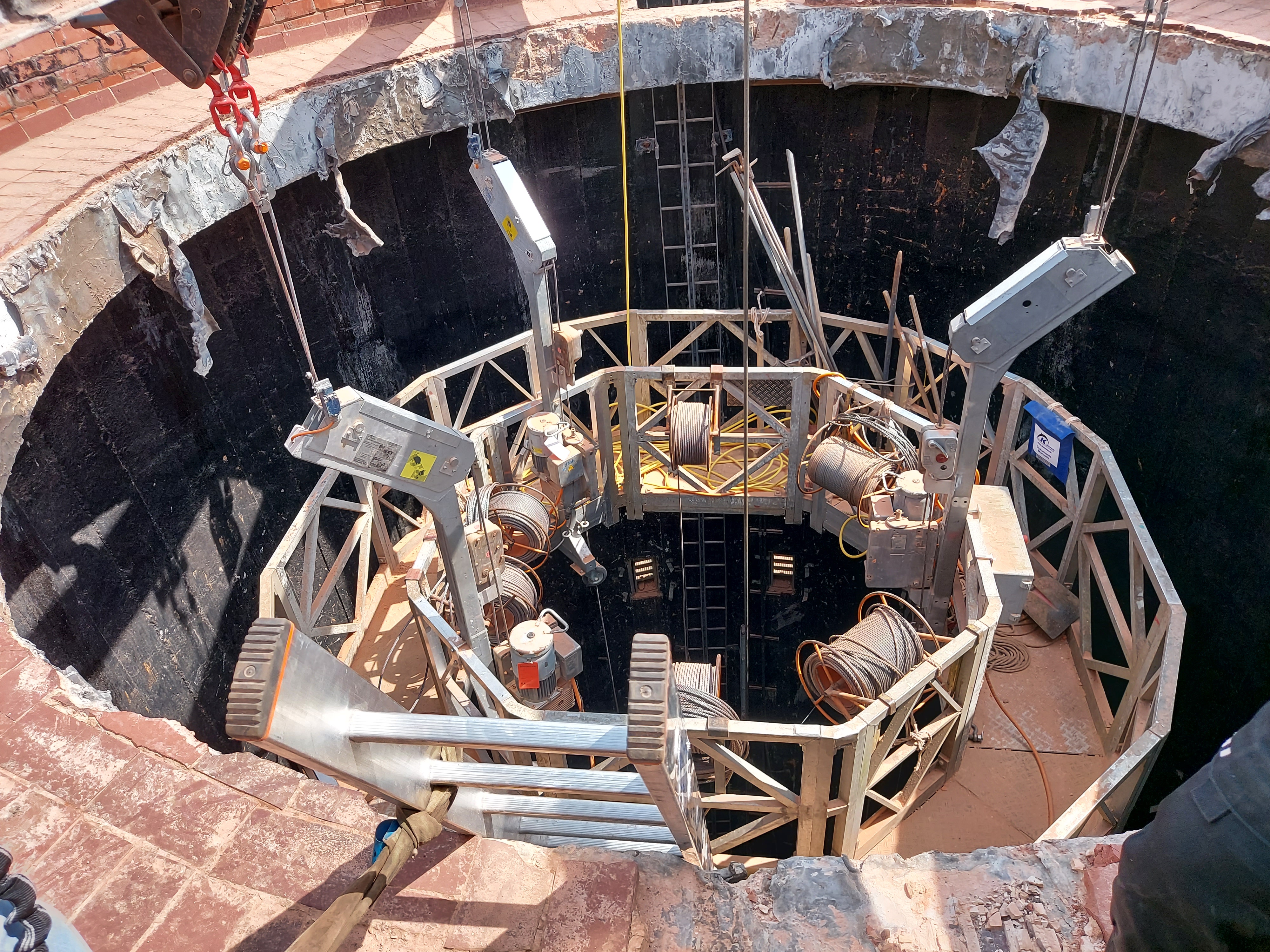

Der Rückbau von Block 3 geht weiter: Aktuell werden die ehemalige DeNOx-Anlage und die Kühlturmtasse demontiert. Beide Anlagen wurden früher für den Kraftwerksbetrieb benötigt, sind nach der Stilllegung von Block 3 jedoch nicht mehr in Nutzung.

Die DeNOx-Anlage diente der Reinigung der Rauchgase und reduzierte Stickoxid-Emissionen. Die Kühlturmtasse war das große Betonbecken unter dem Kühlturm, in dem das Kühlwasser gesammelt wurde.

Besonders anspruchsvoll ist der Rückbau, da die Arbeiten in unmittelbarer Nähe zu weiterhin genutzten Anlagen und Versorgungsleitungen stattfinden. Zudem müssen schwere Bauteile mit Spezialkränen sicher demontiert werden.

Deshalb stehen eine sorgfältige Planung und höchste Sicherheitsstandards im Mittelpunkt.

0 Projekte

Sei die erste Person, die ihrer Stimme Gehör verschafft!

Filter

Gesamtanzahl der Beiträge: 0
Es sind keine Projekte verfügbar.

Sortierung geändert zu: Beliebt

Keine Werte verfügbar.

Ausgewählt Keine Themenfilter.
